EKONOMIJA U PREVENCIJI ZAGAĐENJA

Seminarski rad iz predmeta:

ZAŠTITA ŽIVOTNE SREDINE I

ODRŽIVI RAZVOJ

  Student:

Niš, 2016.

2

SADRŽAJ:

1. UVOD………………………………...………………………………………….3

2. EKONOMIJA O TEHNOLOGIJAMA KONTROLE
ZAGAĐENJA…………...4

2.1. PROCENE TROŠKOVA…………………………………………….....4

2.2. ELEMENTI UKUPNE KAPITALNE INVESTICIJE.............................5

2.3. ELEMENTI UKUPNIH GODIŠNJIH TROŠKOVA…………………...6

2.4. EKONOMSKI KRITERIJUMI ZA TEHNOLOŠKA POREĐENjA…..6

2.5. IZRAČUNAVANjE PROTOKA NOVCA………………………….....7

2.6. POSTIĆI ODGOVARAJUĆI BALANS.................................................9

2.7. NAJBOLjE DOSTUPNE KONTROLE TEHNOLOGIJE: APLIKACIJA
ELEKTRANA GASNIH TURBINA………………………...……………...9

2.8. POSLEDICE AERO
ZADAĐENjA…………………………………...15

2.9. TEHNOLOGIJE I ČISTA
ENERGIJA...................................................16

3. ZAKLjUČAK......................................................................................................20

4. LITERATURA………………………………………………………………....21

background image

4

2. EKONOMIJA O TEHNOLOGIJAMA KONTROLE

ZAGAĐENJA

U   sadasnjem   ekonomskom   sistemu   cilj   procesa   odrzivog   razvoja   je   da   se   održe

međugeneracijske jednakosti tako sto ce se osigurati kvalitet zivota za buduce generacije, koji u
sustini zahteva zaustavljanje daljeg ostecenja zivotne sredine. Sa ove tacke gledista potrebnost
integrisanog sistema se sastoji od moderne proizvodnje i kontrolisanja tehnologija. U tom cilju,
razne regulatorne mere se sprovode, uglavnom u industrijskom sektoru,za usvajanje takvih mera
najvise je doprinelo zagađenje.

2.1.PROCENE TROŠKOVA

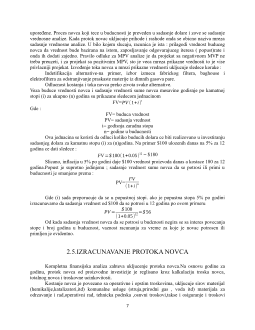

Cena I metode za procenu I ovom delu su usmerene ka “studiji” procene sa nominalnom

tacnoscu od

±

30% .Prema perijevom hemijsko-inzenjerskom prirucniku studijska procena se

koristi radi procene ekonomske opravdanosti projekta pre trosenja znacajnog fonda sredstava za
testiranje, marketing, ispitivanje zemljista I nabavku.Međutim moze se dobiti sa relativno malim
troskovima I minimalnim podacima(

Perry and Green 1997

).Konkretno razvoj studija I procene

zahtevaju poznavanje sledeceg:

Lokaciju izvora u fabrici

Grubu skicu procesa protoka stanja(odnosno relativne lokacije opreme u sistemu)

Prliminarne velicine I specifikacije materijala za sistemsko opremanje proizvodima

Priblizne velicine I tipovi konstrukcija potrbne zgrade  za smestaj kontrolnog sistema

Grube procene komunalnih uslova (npr. Struja)

Idejni list toka I specifikacije za kanale I cevi

Priblizne velicine potrebnih motora

Pored   toga   ,   posto   tacnost   procene   (studijske   ili   neke   druge)   zavisi   od   kolicine

inzenjerskog posla na projektu, korisniku ce biti potrebna procena radnih casova potrebnih za
inzenjering I izradne aktivnosti. Postoje cetri drugcijih vrsta procene.

U redu velicine procene ,pravilo(rule-of-thumb) procedure moze da se koristi samo za

fabricke instalacije povratnog tipa za koje postoji dobar istorijat cena. Njihove su granice vise od
±30  procenata. (Međutim, Perry naglasava da “da  se nijedna granica tacnosti moze sigurnoscu
da se primeni [na pravilo velicine procene]”).  Jedini podatak za pravljenje reda velicine procene
je kontrolni sistem kapaciteta (cesto se meri pomocu maksimalnog protoka od zapreminskog
gasa koji prolazi kroz sistem).

Ostala tri tipa procena su pozeljniji.

5

Obimna, autorizacija budzeta, ili preliminarna procena. Ova procena, nominalno od

±

20

odsto tačnosti, zahteva detaljnije poznavanje od studijske procene u vezi sa mestom,
protokom, opremom, objekatom, itd Pored toga, takođe su potrebne grube specifikacije
za izolaciju i instrumentaciju.

Kontrola   projekta   ili   definitive.  Tacnost   ove   procene,   je   u   granicama   od

±

10   odsto,

zahteva jos vise informacija nego procena obima, posebno u vezi sa mestom, opremom i
elektricnim potrebama.

Firmina ili  izvođaceva  ili  detaljna.  Ovo  je  najtacnija  (

±

  5  procenata)  od  svih  tipova

procene, zahteva kompletne crteze, specifikacije, i ankete mesta. Shodno tome, detaljne
procene troškova obicno nisu dostupni do neposredno pre izgradnje. Zdrav razum govori
da retko ima dovoljno vremena da se pripremi takvu procenu pre nego sto je dobijeno
odobrenje da se nastavi sa projektom.

2.2.ELEMENTI UKUPNE KAPITALNE INVESTICIJE

Ukupna kapitalna ulaganja (UKU) obuhvataju sve troskove potrebne za kupovinu opreme

potrebne   za   kontrolni   sistem   (kupljena   oprema   kosta),   troskovi   radne   snage   i   materijala   za
instaliranje te opreme (direktni troskovi instalacije), troskove za pripremu i objekata mesta, i
neke druge troškovi (indirektni troskovi instalacija). UKU takođe ukljucuju troskove zemljista,
obrtnog kapitala, i objekata van tog mesta.

Direktna   cena   instalacija   ukljucuje   cenu   osnova   i   podrske,   odrzavanje   I   koriscenje

opreme,elektricni radovi,cevi,izolacija i bojenje. Tipicne indirektne instalacijske cene su cene
inzenjera,konstrukcije i terenskih troškova,cene za narucioce,pocetak i cena testa performansa
(da se vidi da li sistem radi i da li ispunjava njegove garantovane performane) i cene potencijala.

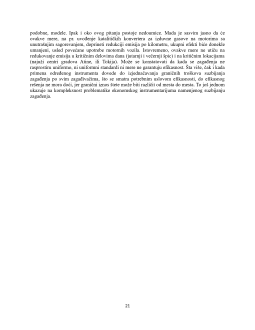

''Potencijal'' je kategorija koja obuhvata   sve, koja pokriva nepokrivene troskove koji mogu
porasti ako npr,to postane potrebno da se redizajnira ili modifikuje oprema da se plate vece cene
opreme ili cene terenskih radova ili da se kompenzuje za odlaganje u pocetku rada. Potencijalne
cene nisu iste kao faktor cene.

Po definiciji ovo je ukupna procena za određen posao; svaka podrska postrojenjima koja

moze biti potrebna (npr kontrolni sistem) se pretpostavlja da vec postoji fabrika i nisu ukljuceni
u baterijske limite. Za sisteme instalirane na novim fabrikama van mesta postrojenja (specijalna
postrojenja za podrsku kontrolnim sistemima) takođe moze biti iskljuceno od baterijskih limita.
Van mesta postrojenja su prikazani po jedinicama koje proizvode paru,struju I preciscavaju vodu;
laboratorijske zgrade ; pruge,putevi i drugi transportni predmeti. Zagađenje kontrolnih uređaja
retko koristi dovoljno energije da napaja van mesta kapitalne jedinice. Iako moze biti potrebno
specijalno   u   slucaju   kontrolnih   sistema   instaliranih   u   novim   ''grass   roots''   postrojenjima   da
naprave veci kapacitet generisanja postrojenja da sluzi sistemu. Iako kapitalne cene uređaja ne
ukljucuju korisnicke cene,cak ako uređaj trazi van mesta postrojenje.

Cene   korisnosti   su   obavezne   za   projekat   kao   i   operativne   cene   ,stopa   koja   pokriva

investiciju i operativu i cene odrzavanja za korisnike. Instalacija opreme za kontrolu zagađenja
moze isto ukljuciti zemlju na kojoj se nalazi ,ali otkad vecina kontrolnih sistema zauzima veoma
malo prostora (jedan ar ili manje) ovi troskovi pretenduju da budu veoma mali. Sigurni konrolni
sistemi   kao   sto   su   korisceni   za   tecni   gas   odsumpornjavanja   (FGD)   ili   selektivni   katalicki
reduktori (SCR) zahtevaju vece prostore za opremu,hemijsko skladiste i mesto za otpad. U ovim
slucajevima   posebno   kada   instalacija   zahteva   vise   prostora   ,dodatni   prostor   moze   znacajno
uticati na cenu instalacije i kupovinu dodatnog zemljista sto moze biti znacajan faktor u razvoju
